九绵高速公路LJ24合同段抗击特大洪灾

发布日期:2018-07-15 发布来源:平通代表处 阅读量:1,039次

7月10日晚至11日,四川地区发生60多年未遇的特大暴雨,达到红色预警,最大雨量达到136mm。暴雨造成大范围的山体滑坡、泥石流。地处平南乡曾家山深处的九绵高速公路LJ24合同段遭遇特大洪灾,项目现场距离平南乡平平路有11公里多的狭窄便道,多处彻底损毁,项目部停电、停水、停网,仅靠一台卫星电话勉强与外界联系。在危急条件下,项目部按照绵九公司防汛减灾领导小组指示,发动全体职工进行全面抗洪抢险自救工作,并积极联系地方交通部门,开展联动救援。

11日凌晨1时,项目部组织人员对各个区域进行了巡视,观察强降雨对各个区域的影响,确保了各个区域的人员自身安全。6时20分,曾家山引水洞进口洪水开始突破洞口的两道防洪墙,一小时后水从左右分别灌入隧道,加上雨水倒灌,洞内积水深度达1.5m左右,涌水方量达2.5万左右,相关的通风机、输送泵、衬砌台车、移动式栈桥、挖机等大型设备均受到损失。生产区的搅拌站、加工厂的挡墙、边坡均出现不同程度的破坏。由于人员撤离及时,未出现人员伤亡。

11日6时,当洪水水位降低后,项目部立即调集所剩不多的柴油与现有机械设备中的存油,优先用于主体工程抢险,争取将损失降低到最低。曾家山引水洞进口组织了3台套发电机发电抢险,安装了3台22KW抽水机不间断抽水;全部装载机、挖机等设备与有限的水泥、柴油等物资都投入到道路抢通工作中。同时,项目部每天晚上召开碰头会议,与灾前进驻的隧道股份公司李华坤书记带领的工作通力合作,部署救灾工作,将全部人力投入到抗洪前线。通过自救,项目部克服了重重困难,12日实现通水、13日晚实现通电。随后,后勤人员步行外出采购了生活物资,现在员工基本生活需求已经满足。

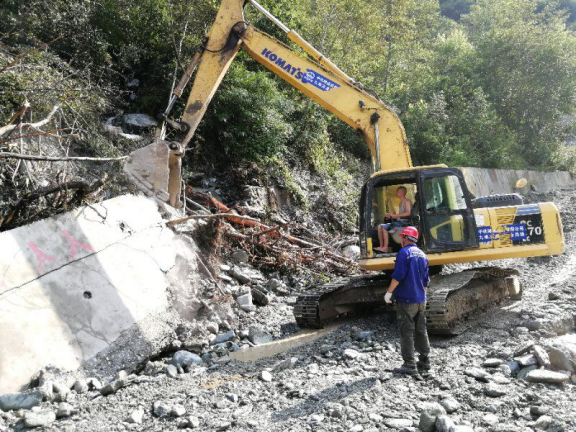

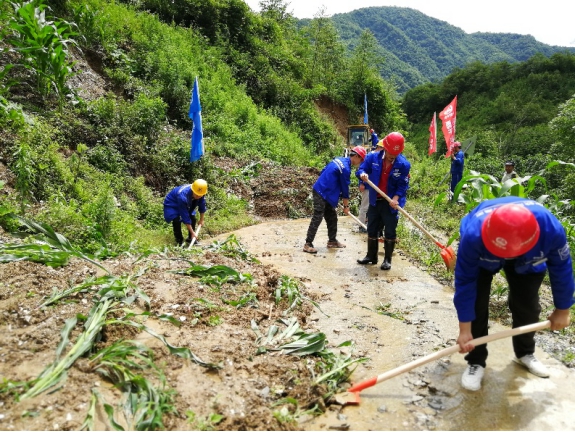

抗洪救灾的同时,项目部还组织装载机、挖机等机械设备对道路沿线的山体滑坡进行清理。曾家山出口至平南乡的11公里便道,山体滑坡36处,道路冲毁8处,路面受到严重的破坏,出现多处悬空,沿线的电力、通信电杆多处倾倒,交通、供电、通信均已瘫痪。经过62个小时的连续奋战, 13日晚11日左右,到平南乡的10公里便道达到小车基本可以通行;但由于沿线便道还存在多处路面悬空,平南乡至平通镇道路由于损毁严重,仍在抢通过程中。接下来,项目部将对各个危险路段、新发地质灾害进行逐一排查,确保尽快抢通运输通道,保障后续抢险物资车辆的进入,以尽快恢复生产。
