平通代表迅速开展汛期应急工作
发布日期:2018-06-28 发布来源:平通代表处 阅读量:2,063次6月25日晚至26日,平武县平南乡境内出现强降雨。暴雨对造成多处山体滑坡,道路阻塞。26日清晨,平通代表处接绵九公司领导指示,组织合署办公汛期安全工作小组冒雨赶赴LJ24标合同段。

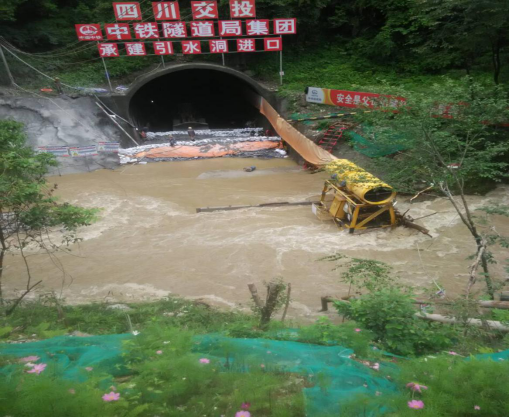

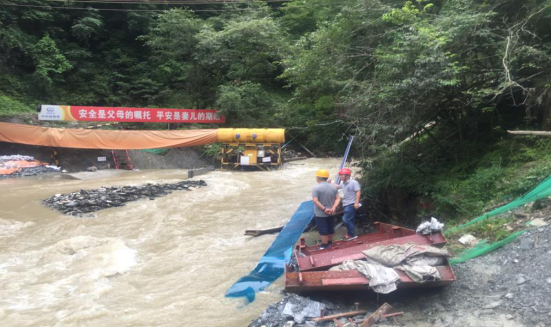

途中,大雨不断,多处山体滑坡,道路阻塞,安全小组步行11公里来到到受损最严重的曾家山洞口施工区,受暴雨影响,曾家山隧道施工便桥、引水洞1#支洞洞口两处便桥桥台损毁,导致坍塌,安全小组要求施工单位立即采取临时加固措施,确保后期及时恢复。由于水位上涨迅猛,河水将灌入引水洞中,安全小组要求施工单位现场装填沙袋设置两道拦水坝,并将被冲毁的预制拦水坝进行简易恢复,布置在洞口处防止水灌进引水洞,以确保近500米的引水洞洞内安全。
巡查完现场受灾情况之后,安全小组在LJ24标合同段项目部召开汛期安全紧急工作会,会议提出以下要求:1、排查现场隐患,防止次生灾害的发生。2、统计目前损失,搜集报损资料,书面通知保险公司。3、充实应急物资储备,做好28、30号预报的强降雨准备。4、确保安全前提下,对重点受损工程,临时加固,减少损失,明确恢复方案,尽早恢复施工。5、代表处、监理要严格执行24小时值班,时刻关注近期雨情、水情,及时上报信息。6、施工单位发挥技术和现有设备优势,主动和地方政府部门和乡镇联动救援。
